“把这6个大家伙顺利接回家,悬着的心终于能放下了。”在广德皖能开发区三期管线及LNG储气调峰项目现场,广德经开区规划建设管理局局长沈有东说道。

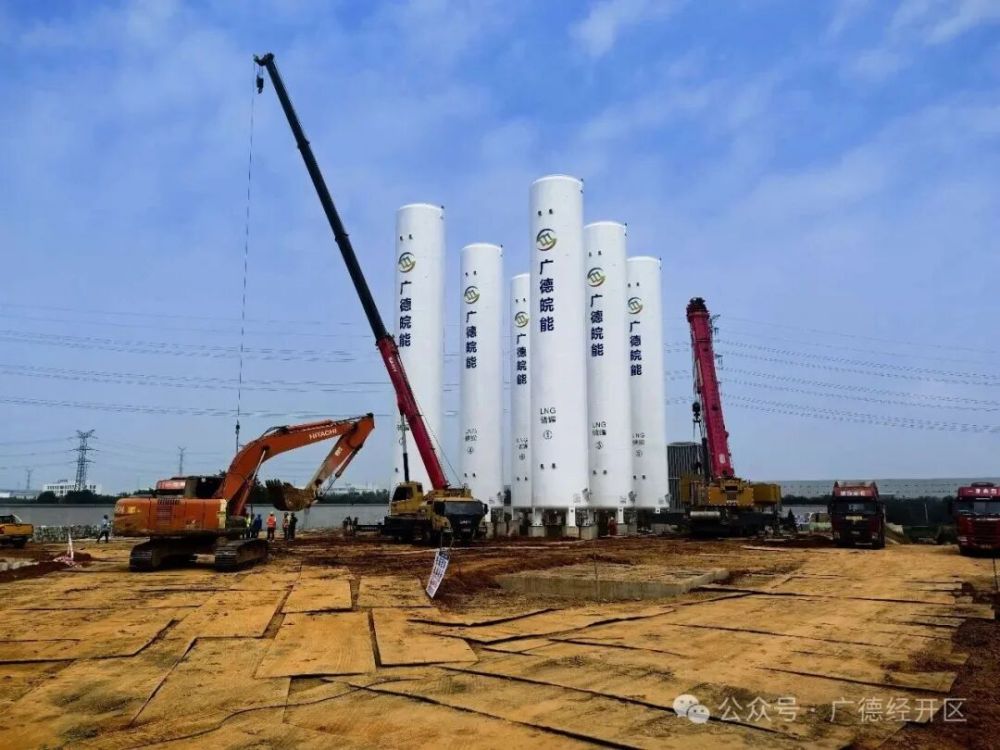

近日,该项目6台150m³LNG立式储罐顺利进场吊装,项目建设迎来关键节点。项目总投资超6300万元,主要建设内容包括:新建LNG储气调峰站1座、4.23公里高压管道,改扩建调压站1座,储气站占地19.5亩,储气规模折合气态天然气54万立方米。项目于2025年10月开工,目前管线工程已贯通,站场土建基本完工。

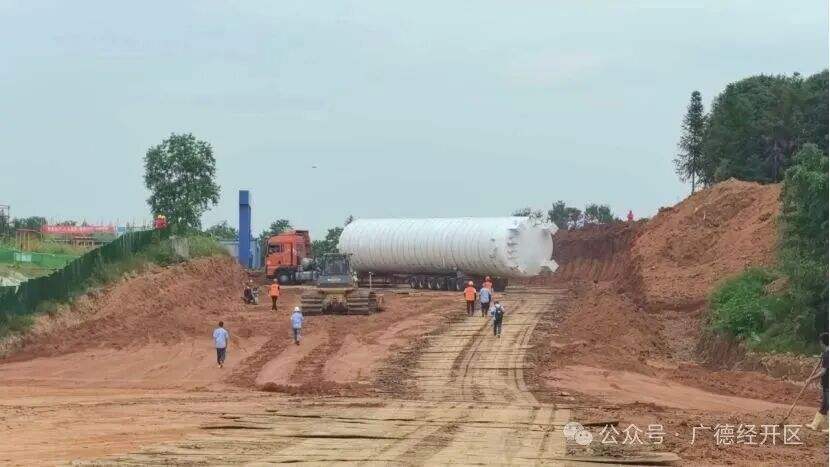

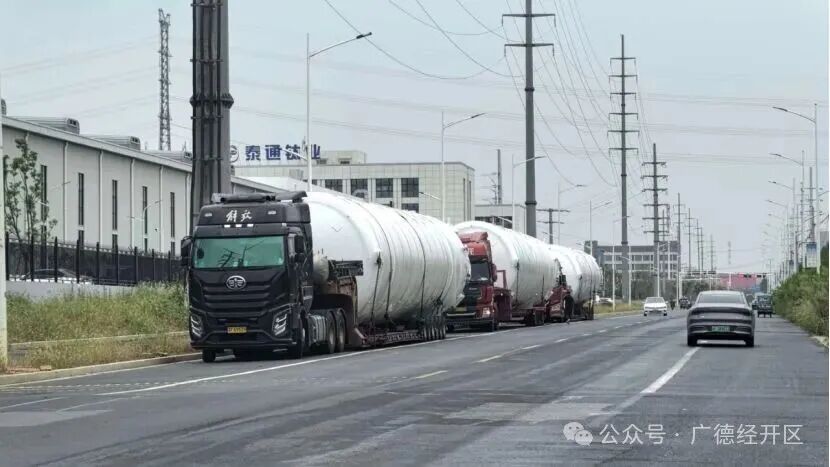

为保障LNG储罐这类超大件设备顺利运输落地,广德经开区靠前服务、主动作为,加快推进南山路道路工程建设,打通项目场站对外市政运输通道,破解大型设备进场难题。

据了解,项目建成后,将成为广德经开区重要的燃气储配调峰枢纽,提升天然气季节调峰与应急保供能力,完善园区燃气管网体系,助力零碳园区建设,为全市工业经济高质量发展、民生用气稳定保障提供安全、绿色、可靠的能源支撑,对加快推进全市能源基础设施现代化、筑牢区域能源安全屏障具有重要意义。
